Artykuł sponsorowany

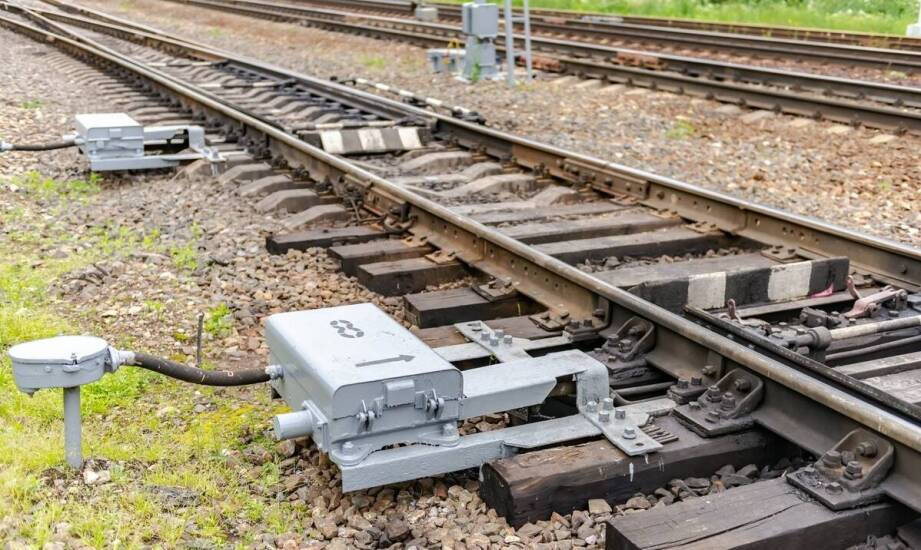

Montaż rozjazdu kolejowego w modernizacji: od przygotowania podłoża do odbioru geometrii

Inwestor modernizujący linię kolejową staje przed wyzwaniem precyzyjnego zaplanowania harmonogramu robót, w którym osadzenie nowego rozjazdu stanowi często punkt krytyczny całego projektu. Opóźnienie na tym etapie niemal automatycznie blokuje kolejne fazy prac, zakłócając harmonogram wymiany szyn czy układania nowych podkładów, co naraża wykonawców na surowe kary umowne za wstrzymanie ruchu. Zanim ciężki sprzęt wjedzie na torowisko, niezbędne jest skrupulatne sprawdzenie podbudowy i wyznaczenie osi toru. Ewentualne zaniedbania na poziomie fundamentu mszczą się podczas eksploatacji, a późniejsze korekty położenia infrastruktury są niezwykle skomplikowane technicznie i wymuszają częściowy demontaż ułożonych już elementów. Właściwe przygotowanie gruntu pod ten węzeł torowy warunkuje płynność dalszych etapów i decyduje o bezawaryjnym funkcjonowaniu całego szlaku.
Przygotowanie podłoża i sekwencja montażu rozjazdu
Prace rozpoczynają się od precyzyjnego wytyczenia punktów geodezyjnych, które określają początek i koniec planowanego węzła. Następnie ekipy wykonawcze przystępują do ułożenia podkładów betonowych lub drewnianych na starannie wyprofilowanej nawierzchni tłuczniowej. Weryfikacja stanu podbudowy obejmuje szczegółową ocenę podrozjazdnic, polegającą na wykluczeniu pęknięć, oraz mechaniczną regulację w planie i profilu przy użyciu specjalistycznych toromierzy. Konstrukcja musi opierać się na stabilnym fundamencie, aby zapobiec późniejszemu osiadaniu całego układu. Właściwe połączenie półzwrotnic z podrozjazdnicami decyduje o idealnym kącie styku przediglicowego, co stanowi podstawę przylegania iglicy. Po unieruchomieniu pierwszej części układu dokłada się kolejne szyny łączące, opierając je na płytkach żebrowych wyposażonych w polimerowe przekładki. Krzyżownica instalowana jest w podobny sposób przy ścisłej kontroli odległości między elementami wsporczymi. Zakotwienie całej konstrukcji przy pomocy wkrętów i stalowych kotew stabilizuje węzeł przed oddaniem go do użytku.
Aby cały system mógł bezpiecznie funkcjonować pod dużym obciążeniem, rozjazd musi zostać płynnie włączony w istniejący układ torowy. Kluczową rolę odgrywa tutaj wyspecjalizowana Firma Spawalnicza rozjazdów. Sędziszowskie przedsiębiorstwo Art-Spaw Artura Wolentka spaja nowo ułożony węzeł z resztą szlaku, wykorzystując zaawansowane spawanie termitowe. Prace te realizuje się jako integralną część szeroko zakrojonych modernizacji, obejmujących również regenerację szyn oraz skomplikowane remonty międzytorowe na terenie całego kraju. Ostateczne zespolenie styków odbywa się dopiero po wstępnym wyregulowaniu geometrii szyn, co eliminuje naprężenia materiałowe w strefach łączenia.
Pomiary geometrii toru i docelowa trwałość odcinka
Fizyczne osadzenie elementów to dopiero połowa sukcesu, ponieważ o dopuszczeniu węzła do regularnego ruchu pociągów decydują rygorystyczne badania techniczne. Powykonawcze pomiary geometrii toru bezbłędnie identyfikują odchylenia niewidoczne gołym okiem, w tym minimalne nierówności przechyłki czy zaburzenia strzałek krzywizny na łukach. Zgodnie z instrukcjami zarządców infrastruktury, kontrolę taką przeprowadza się co 5 m na odcinkach prostych oraz co 2,5 m w przypadku torów prowadzonych po łuku. Instrumenty geodezyjne mierzą dokładną szerokość toru i gradienty wysokości, weryfikując strzałki z dokładnością do 1 mm. Normy bezpieczeństwa, takie jak branżowa instrukcja Id-4, określają ścisłe tolerancje wymiarowe. Właściwy prześwit przy odległości iglicy odsuniętej wynoszący 140 mm gwarantuje bezpieczny przejazd zestawów kołowych, dopuszczając odchylenie nie większe niż 10 mm w obu kierunkach.
Trwałość nowo zamontowanego odcinka jest bezpośrednio uzależniona od tego, jak węzeł współpracuje z dotychczasowymi szynami i podkładami. Brak luzów na złączach i prawidłowo wykonane spawy skutecznie zapobiegają zjawisku pełzania toru, które mogłoby z czasem doprowadzić do wyboczenia konstrukcji pod wpływem skrajnych temperatur. Solidne przytwierdzenie do podłoża spowalnia zużycie samych iglic oraz krzyżownicy, co znacząco wydłuża okres eksploatacji całego fragmentu magistrali. Im dokładniej przeprowadzona zostanie początkowa regulacja torowiska, tym dłuższe stają się odstępy między koniecznymi naprawami bieżącymi.
Zabudowa nowego węzła torowego podczas szeroko zakrojonych modernizacji infrastrukturalnych to proces wymagający bezwzględnej koordynacji wielu specjalistycznych brygad. Rozpatrywanie tego zadania wyłącznie w kategoriach pojedynczej usługi wykonawczej zaciera jego rzeczywiste znaczenie dla całego układu komunikacyjnego. Prawidłowo przeprowadzone procedury, od zagęszczenia podbudowy tłuczniowej aż po końcowe pomiary i profilowanie, tworzą ciąg technologiczny warunkujący płynność ruchu. Tylko takie podejście pozwala inwestorom uniknąć kosztownych przerw eksploatacyjnych i zagwarantować pełną stabilność zmodernizowanej sieci.
